工事進捗状況
Progress

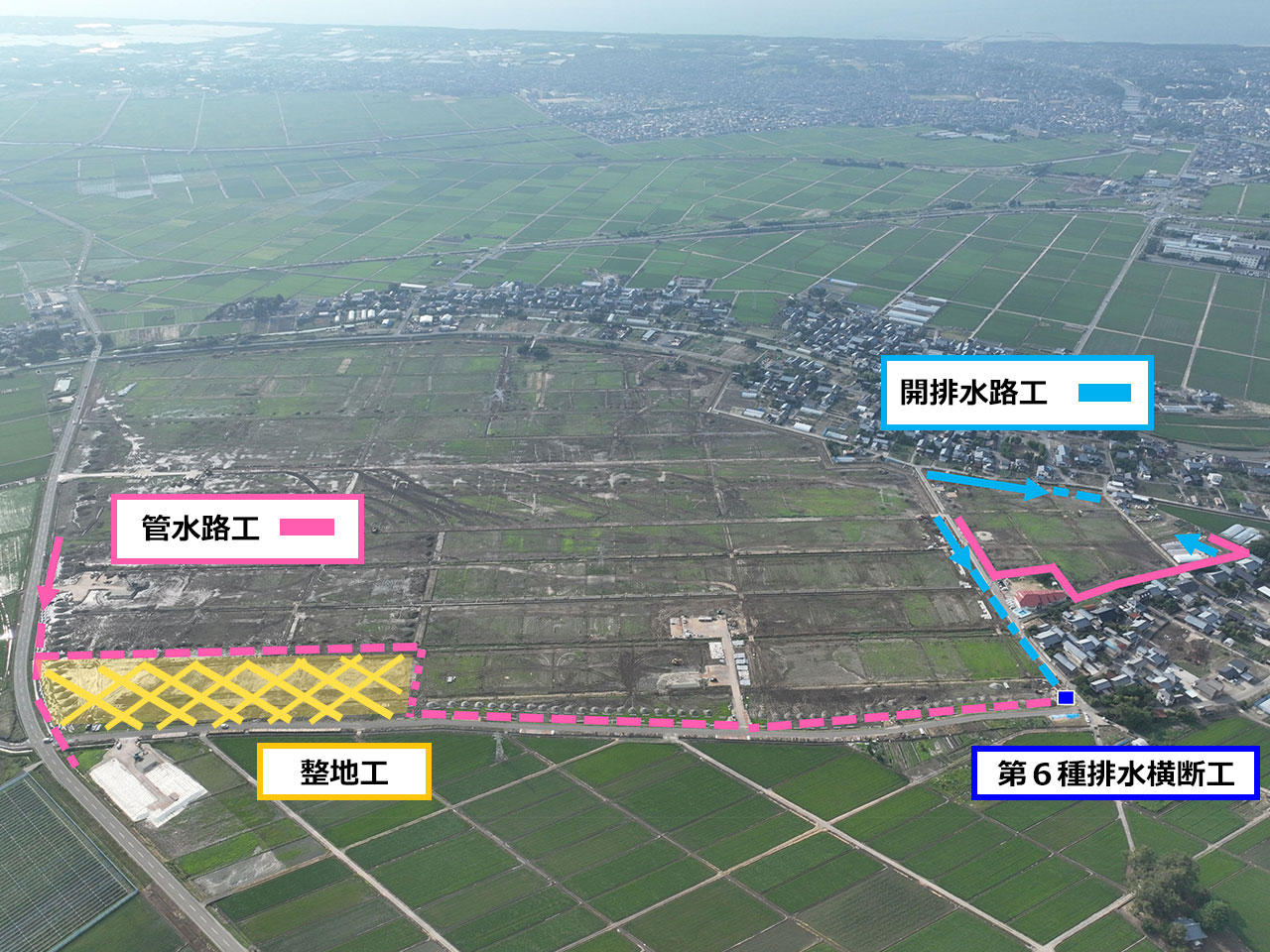

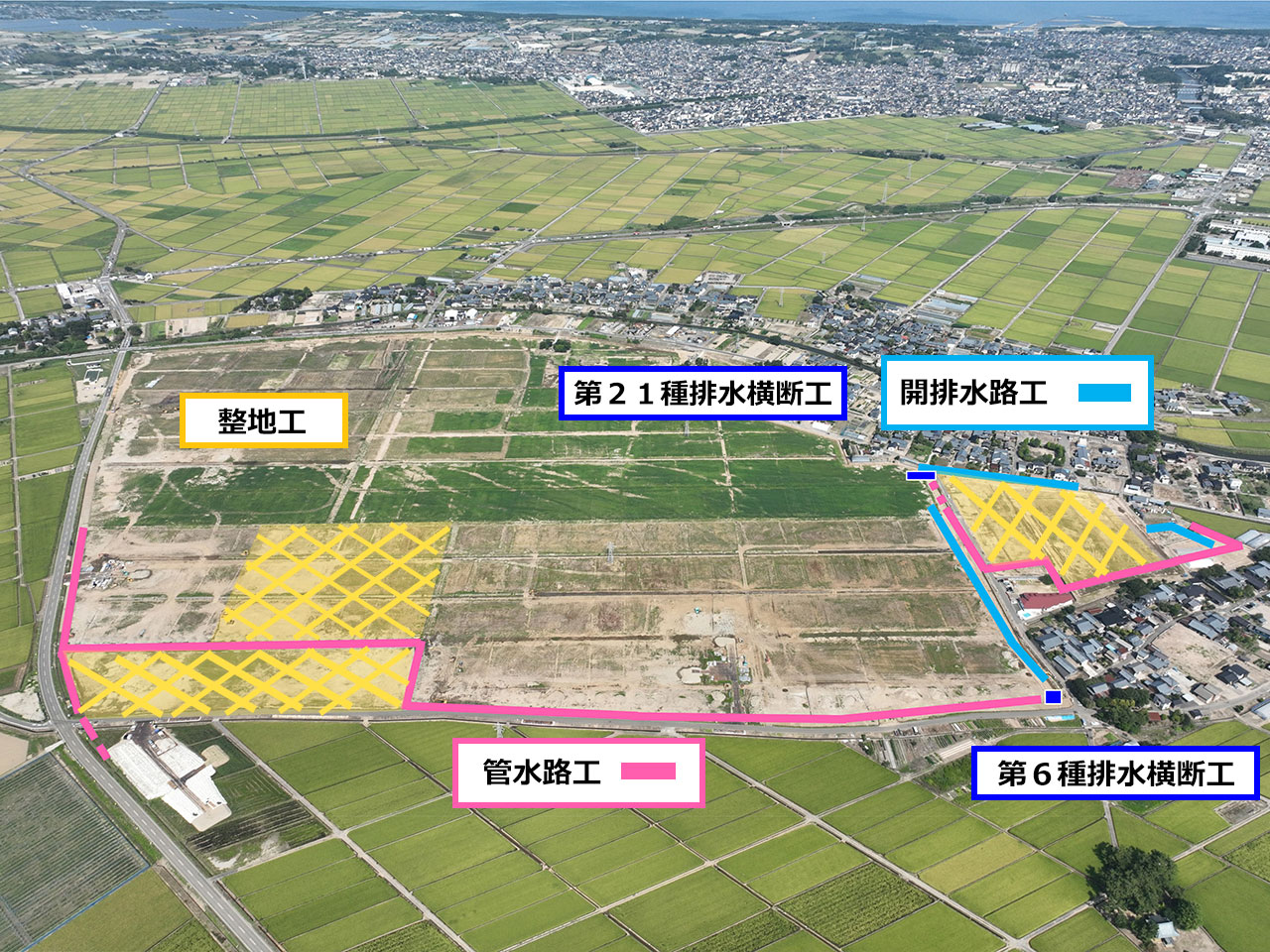

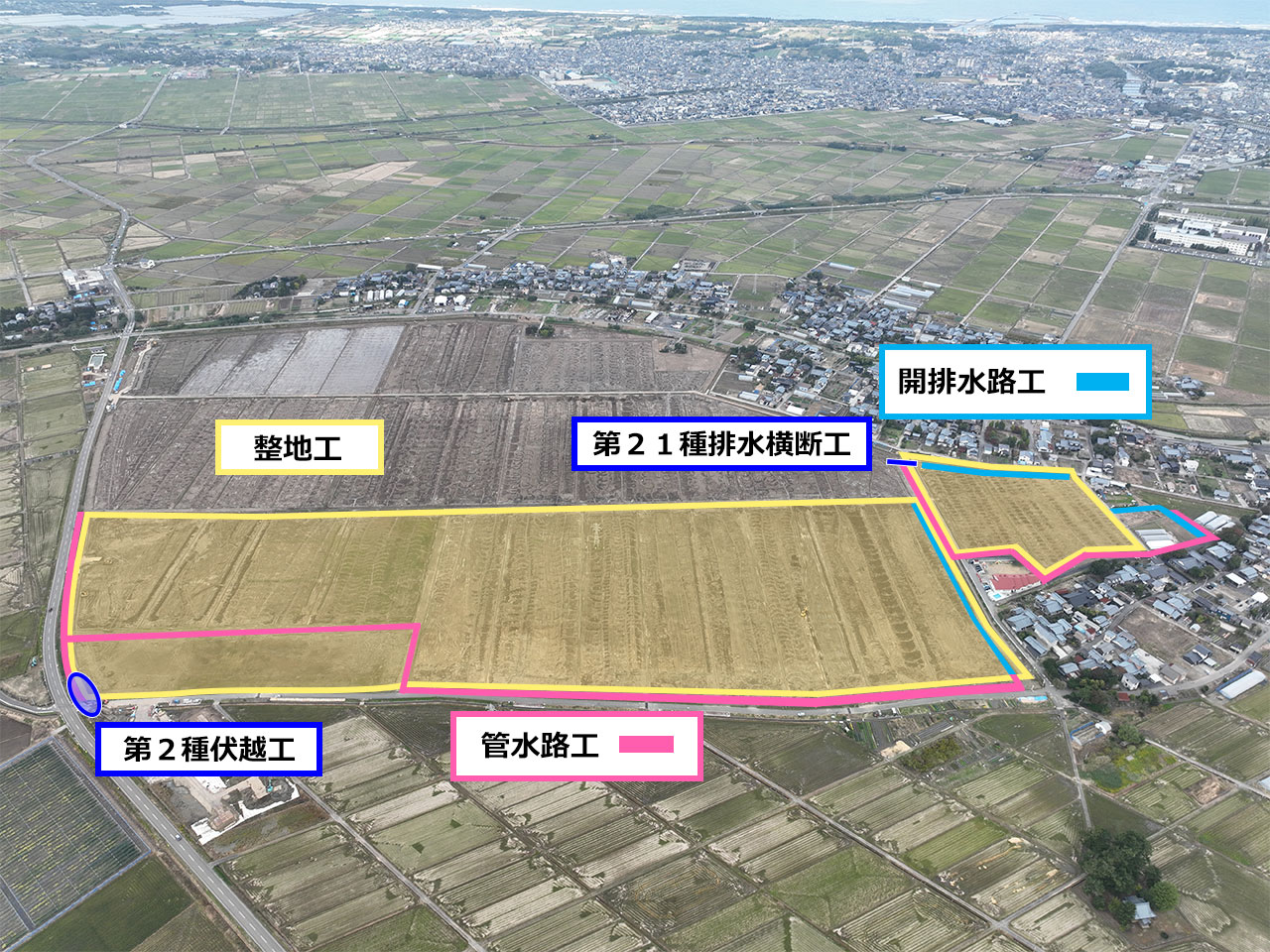

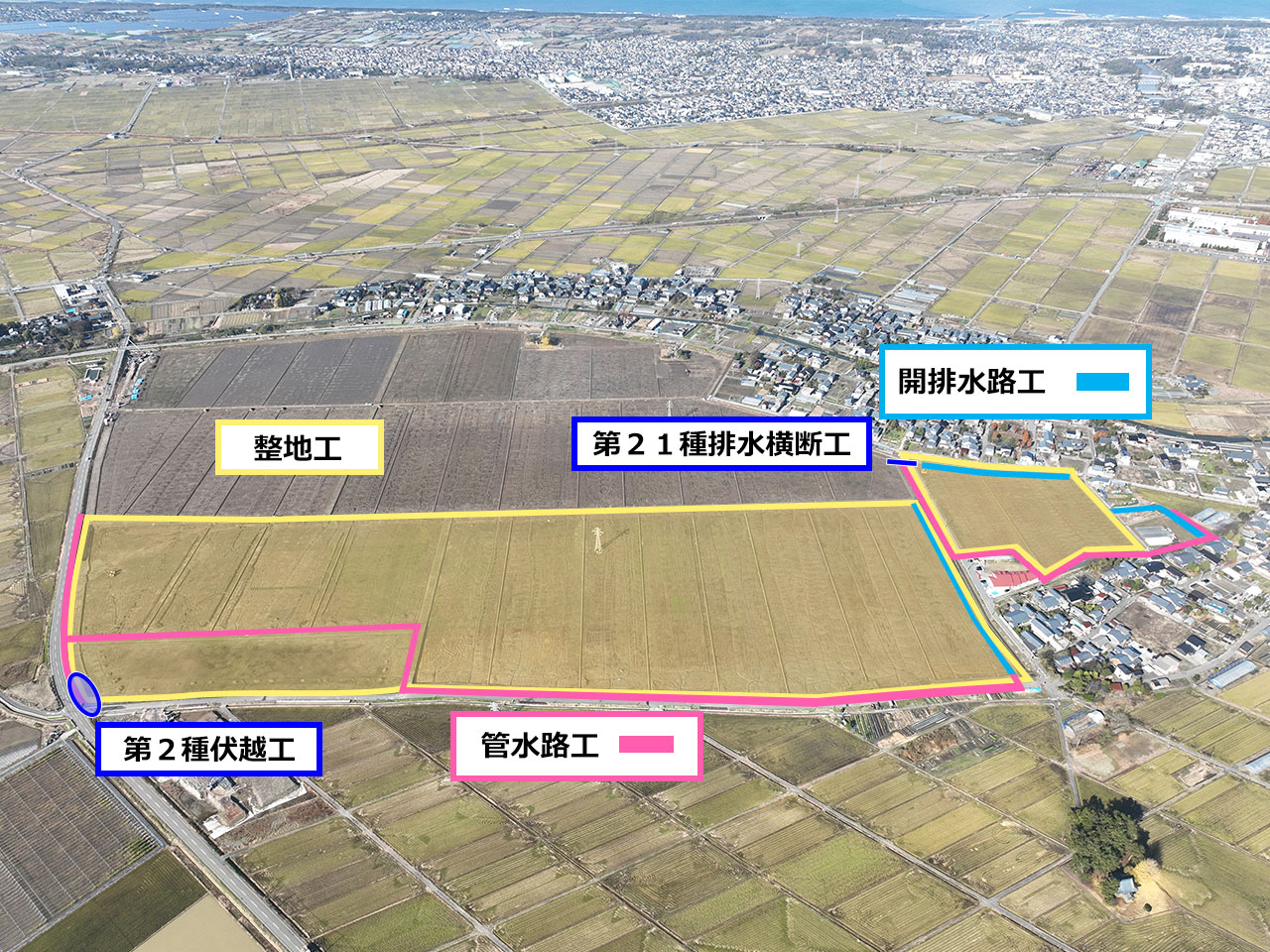

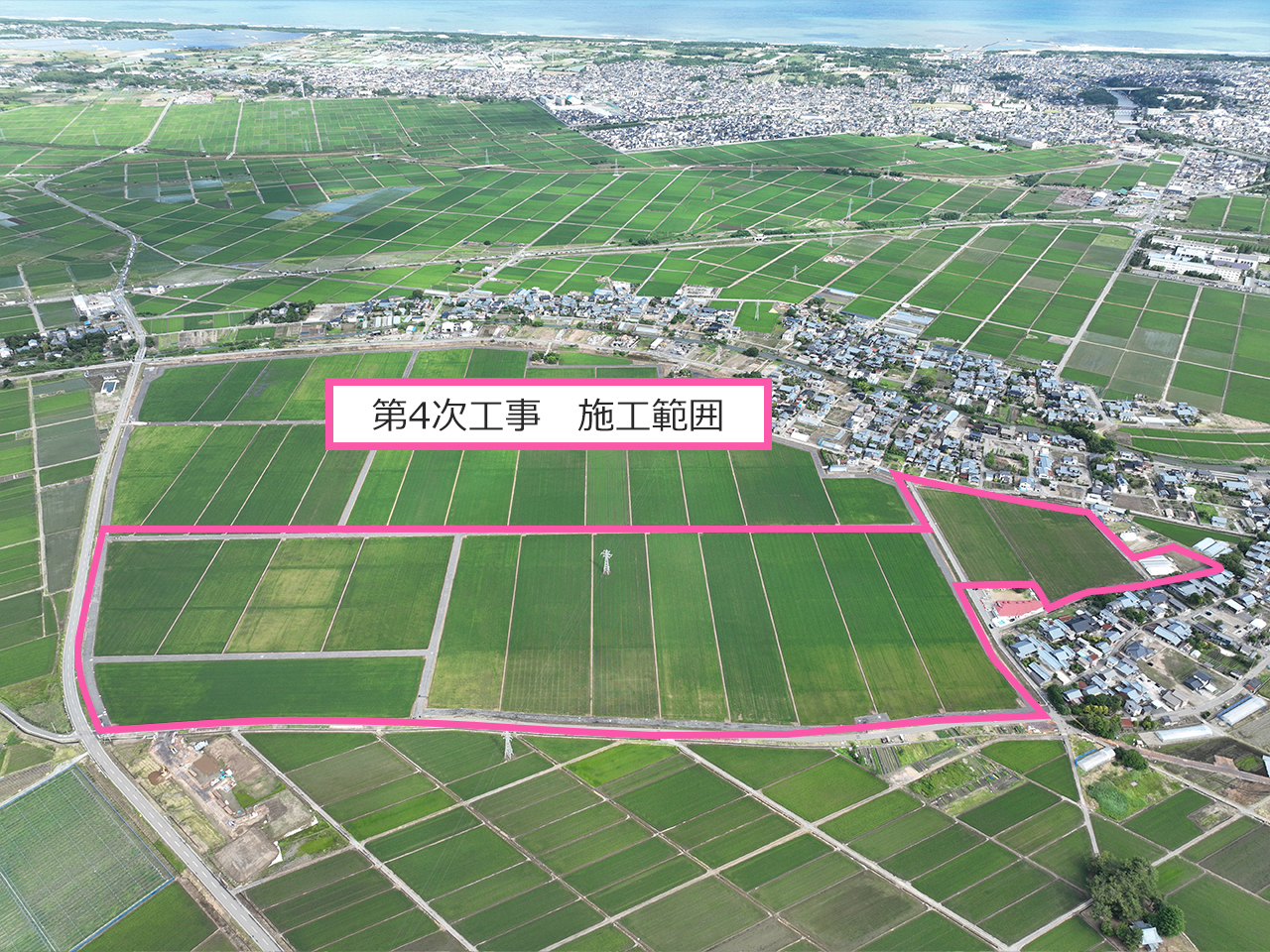

2025年7月 進捗状況

7月は6月に引き続き、旧構造物撤去工・管水路工・旧道水路撤去埋立工・道路工・開排水路工・整地工を行いました。

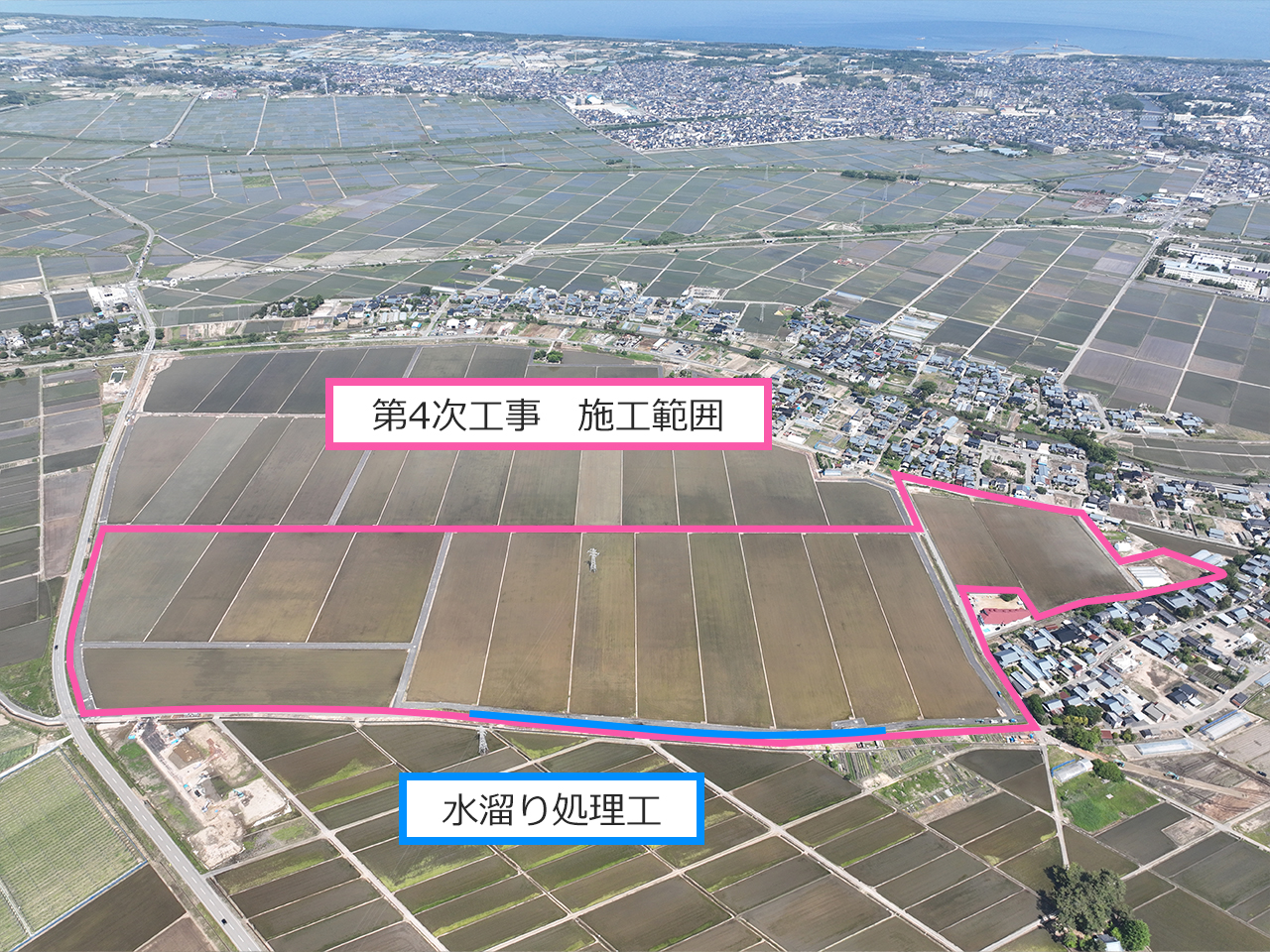

開排水路工は完了した路線が増えてきました。
整地工は8ほ区にも着手して本格的に動き始めましたので、毎日多くの建設機械が稼働しています。
この晴天下での作業を進めるため、土曜日や祝日は作業を行う場合がありますのでよろしくお願いします。

第6種排水横断工は完了が目前になりました。
近隣にお住まいの方にはご迷惑をおかけしていますが、引き続き安全に作業しますのでご理解ご協力をお願いします。

8月は、管水路工・旧道水路撤去埋立工・道路工・開排水路工・整地工を引き続き行っていきますが、仮設ヤードの撤去にも着手する予定としています。

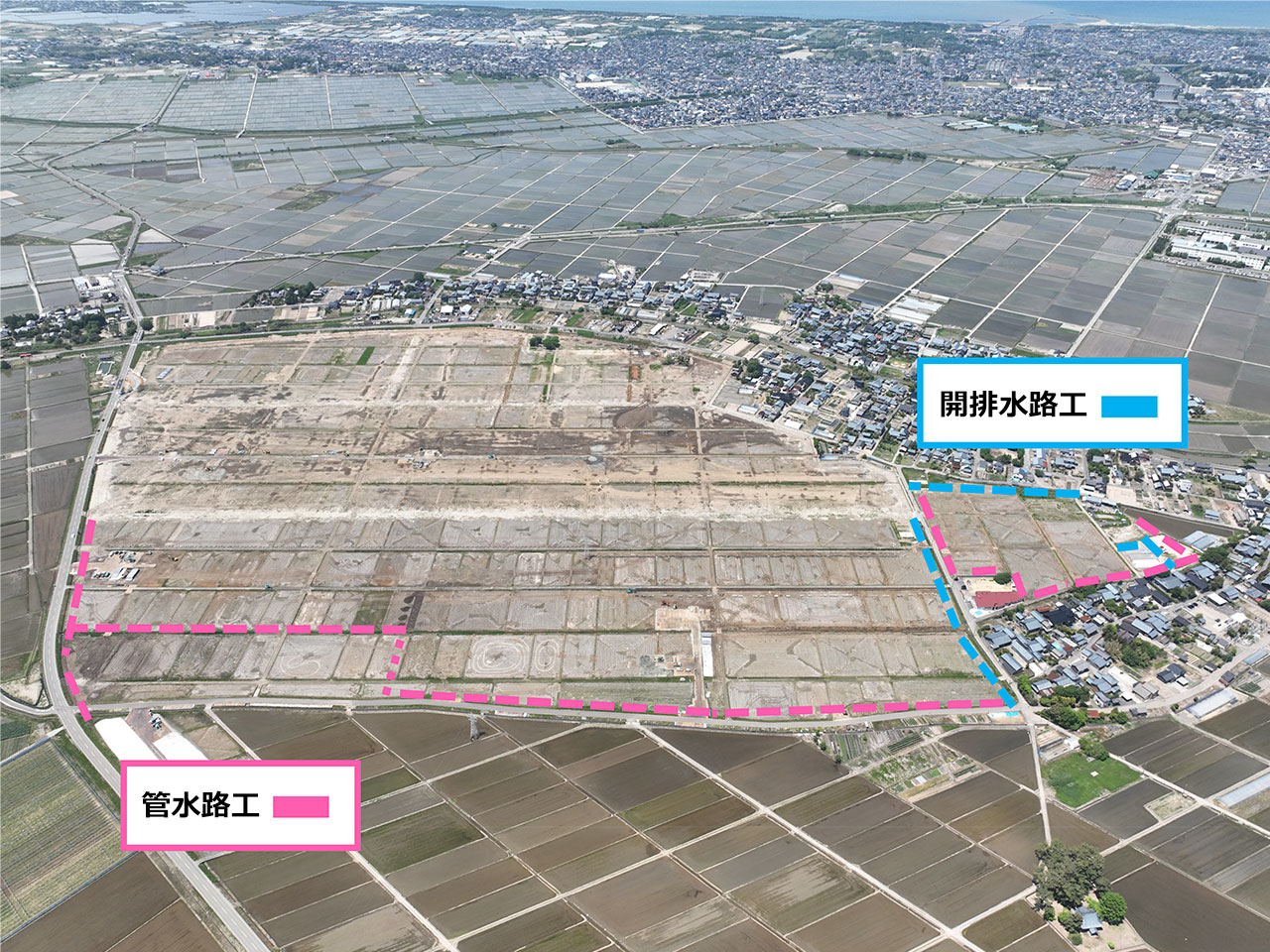

2025年6月 進捗状況

6月に行った試掘工事に伴う通行止めではご協力をいただきありがとうございます。

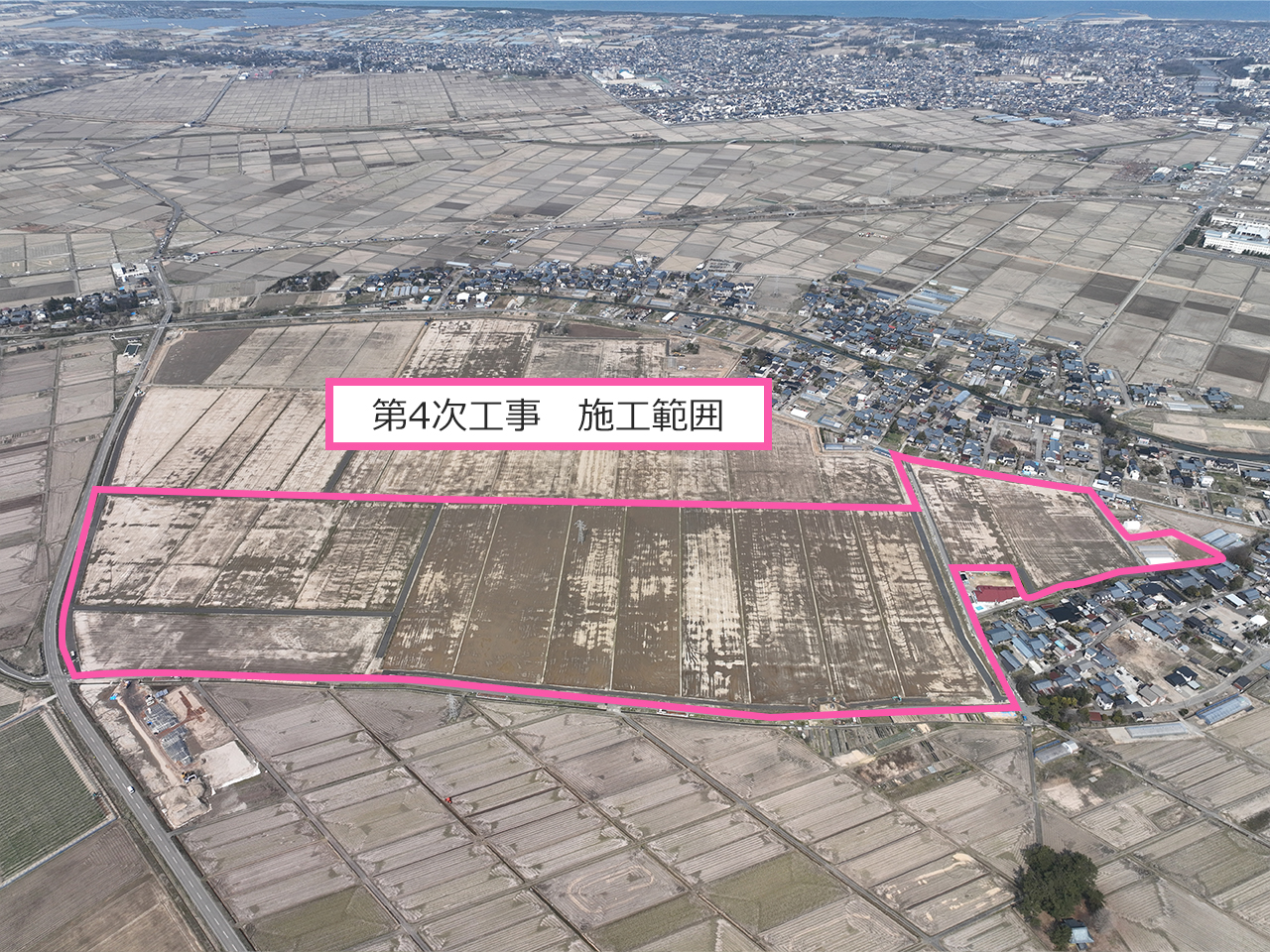

6月は5月に引き続き、旧構造物撤去工・管水路工・旧道水路撤去埋立工・道路工を行いました。

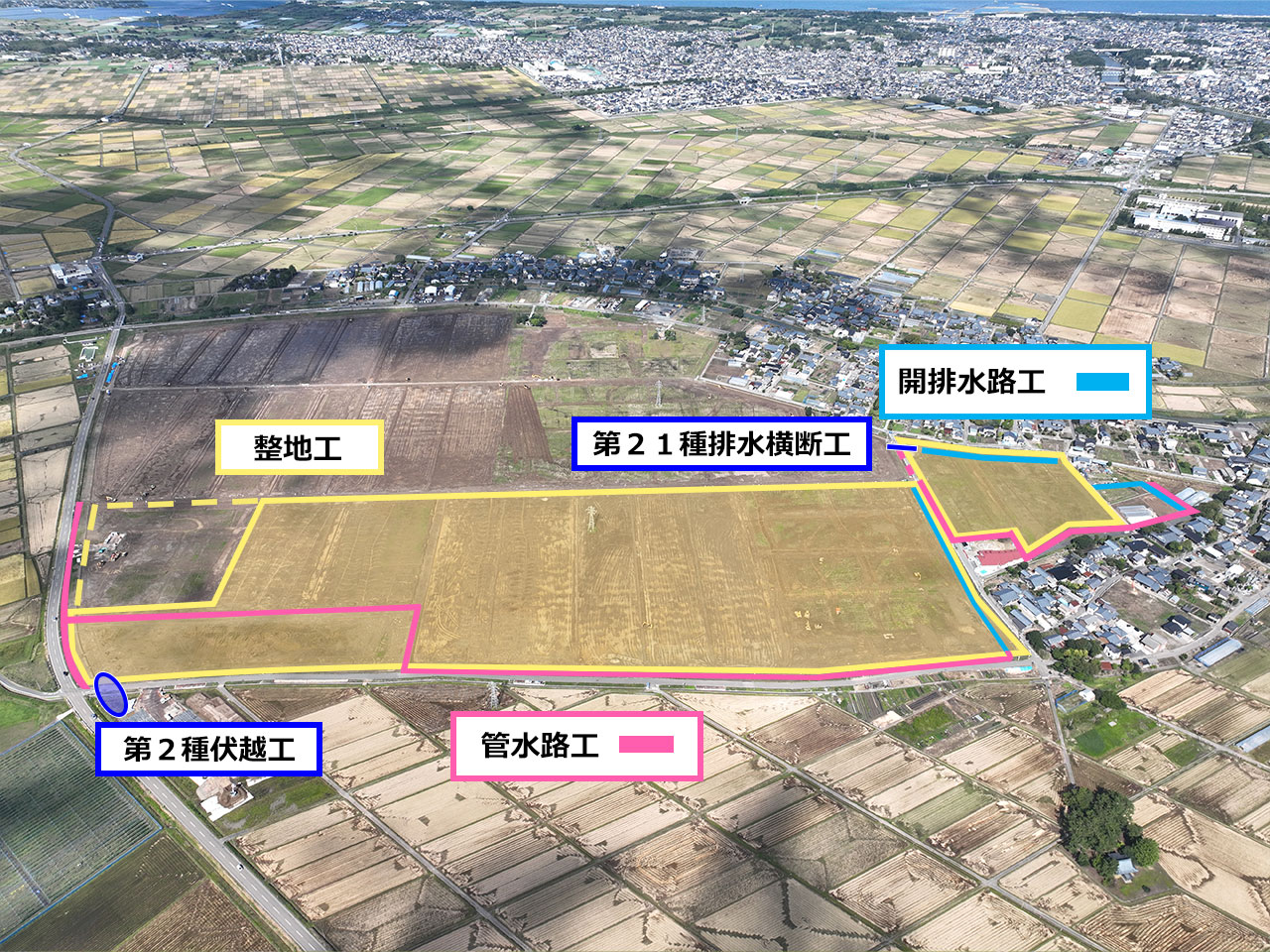

整地工は表土扱いとなる6-4耕区で施工を進めています。

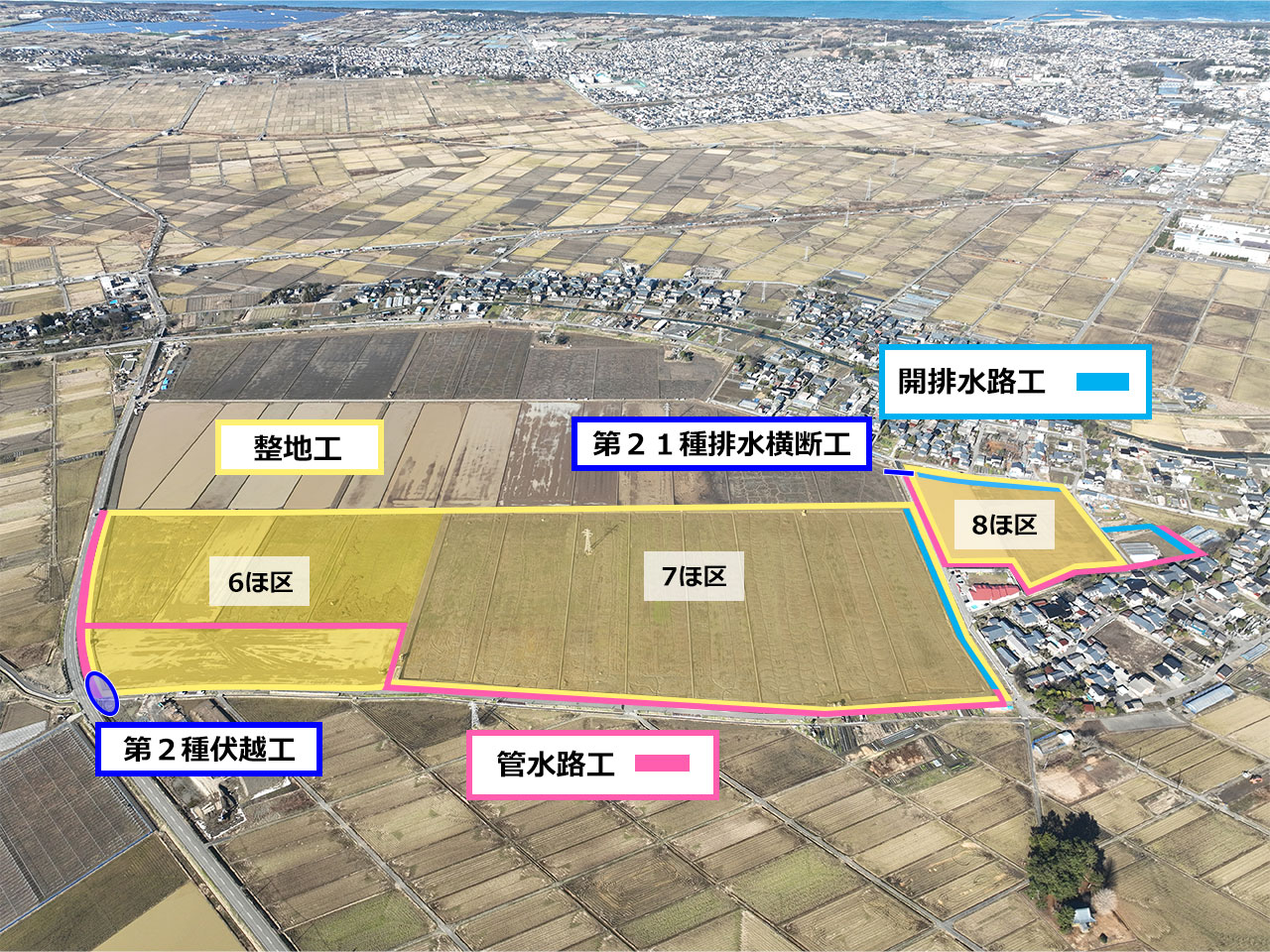

管水路工は8ほ区での管用水路の塩ビ管布設が一部を除き完了しており、開排水路工も各路線順次着手しています。

第6種排水横断工にも着手しておりますが、完了予定は7月中~下旬としています。近隣にお住まいの方にはご迷惑をおかけしますが、安全に作業しますのでご理解ご協力をお願いします。

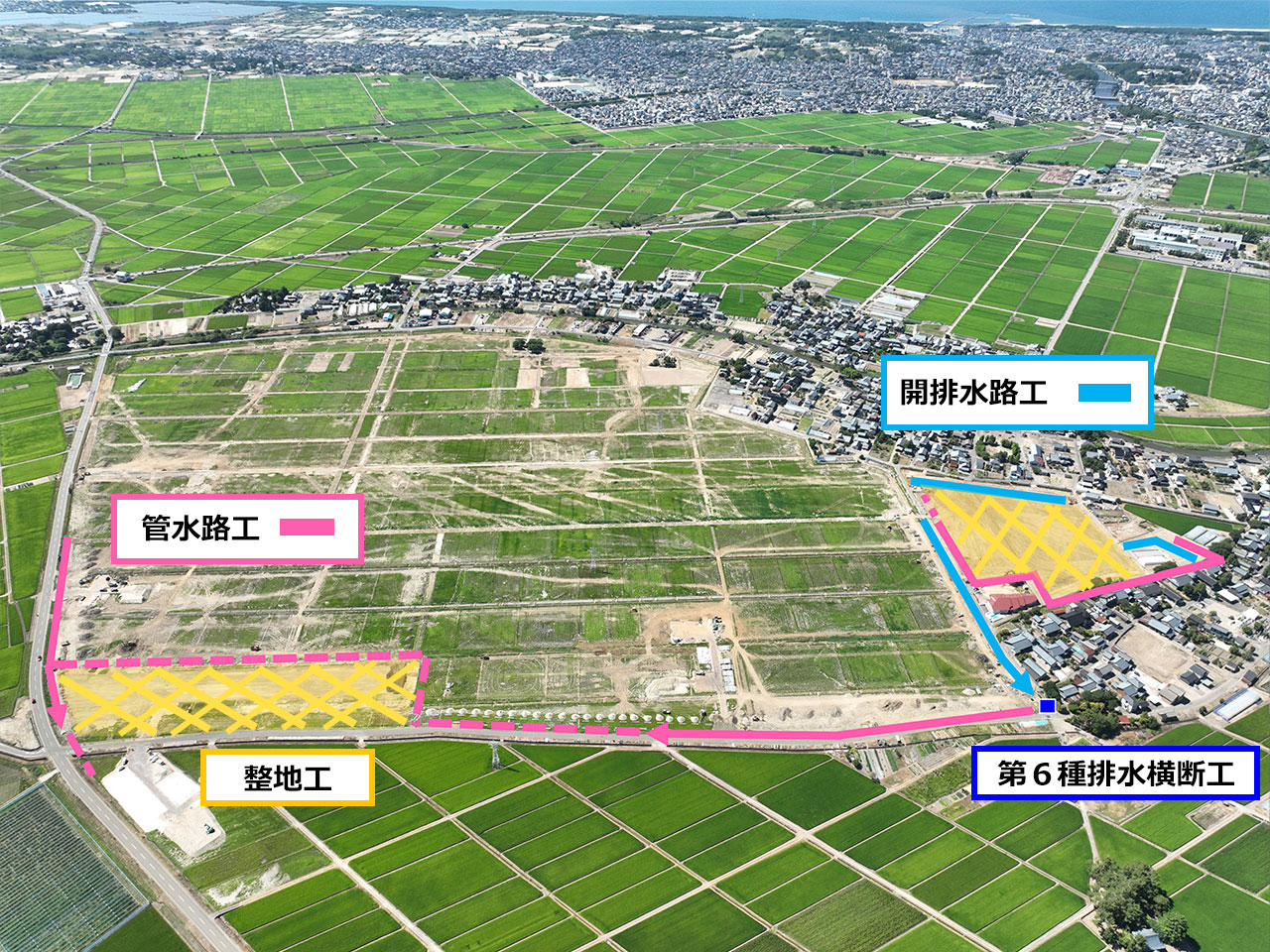

2025年5月 進捗状況

5月は旧構造物撤去工・管水路工・旧道水路撤去埋立工・道路工に着手しました。
管水路工(管用水路・管排水路)は埋戻しの砂と管材の運搬を行っており、本格的な作業は6月からとなります。
6月は開排水路工にも着手する予定としています。

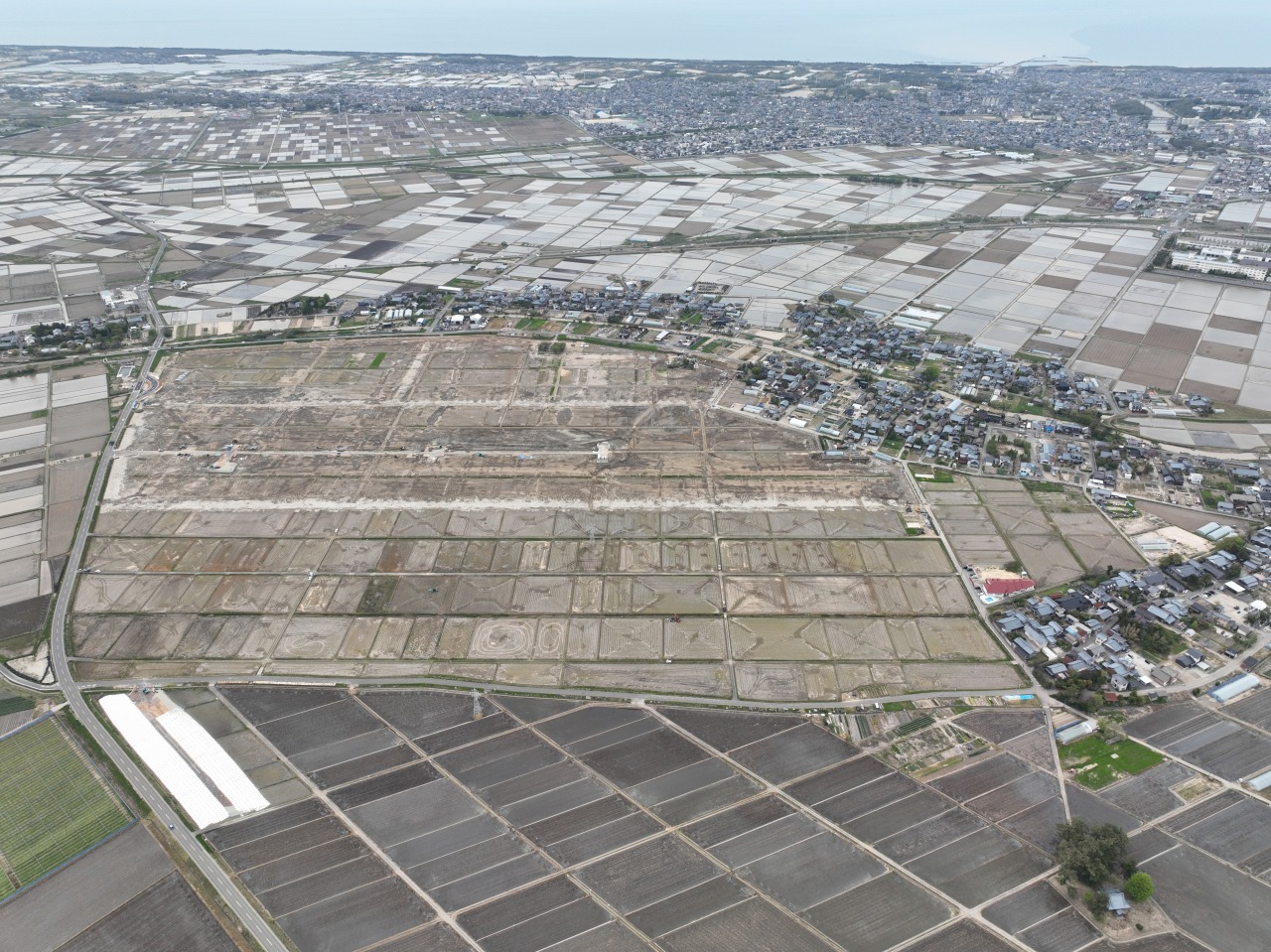

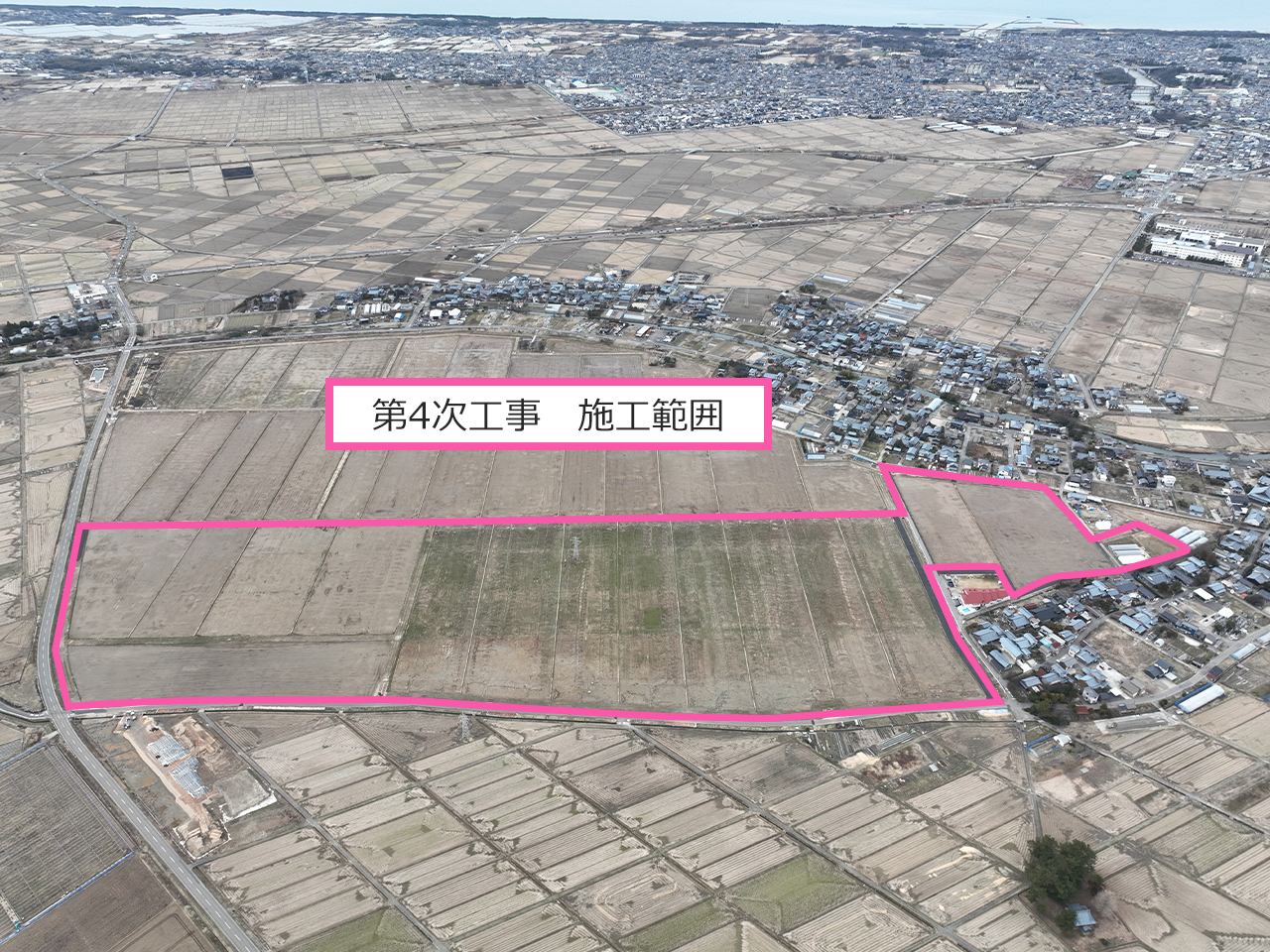

2025年4月 進捗状況

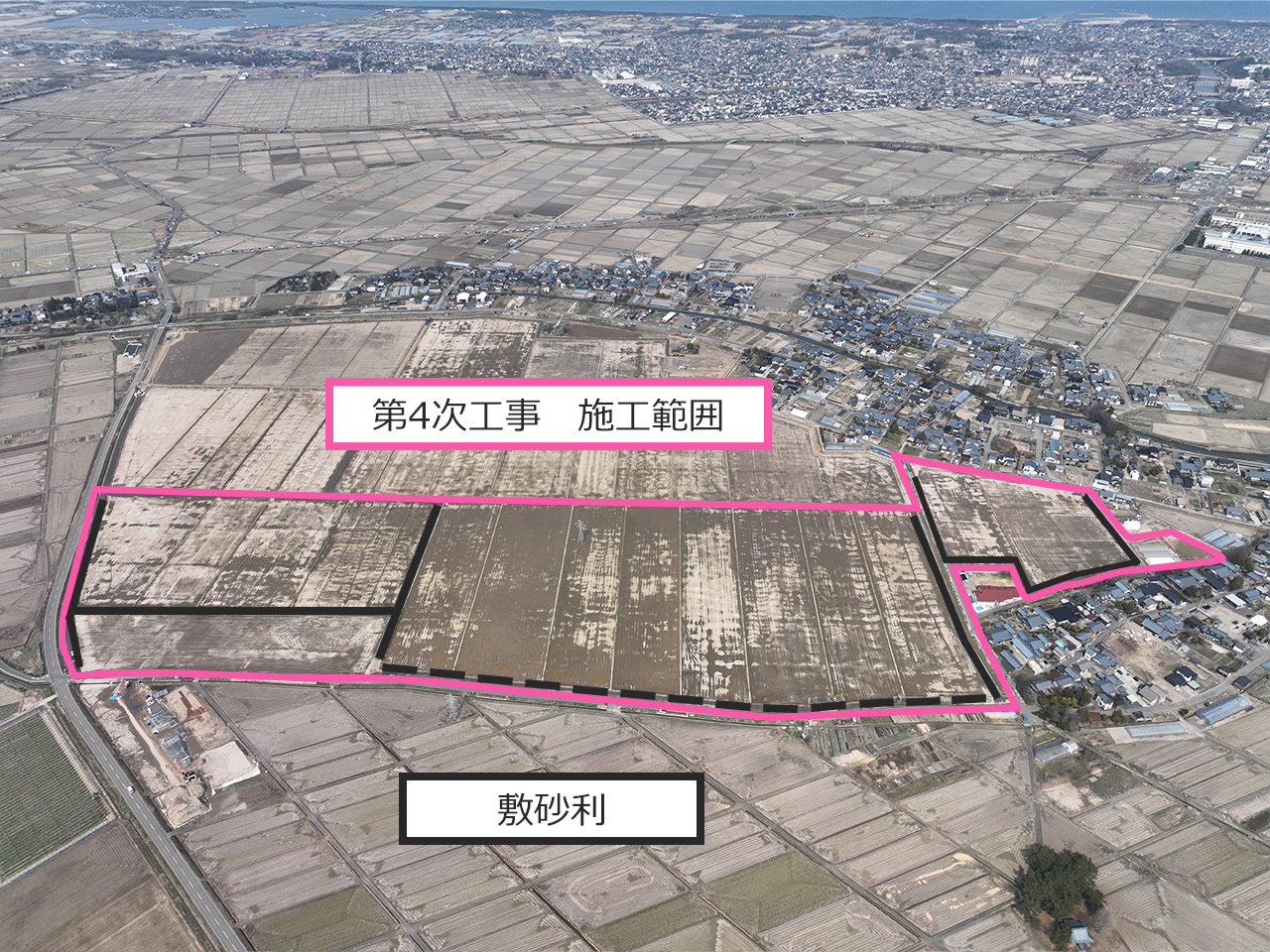

4月は表土厚調査(現在の田んぼの表層部分の厚さを測定する調査)と旧構造物調査などの調査作業と準備工を行っています。
(写真は先月と変わり映えしませんね...)

来月は旧構造物撤去と仮設ヤードの設置を予定しています。

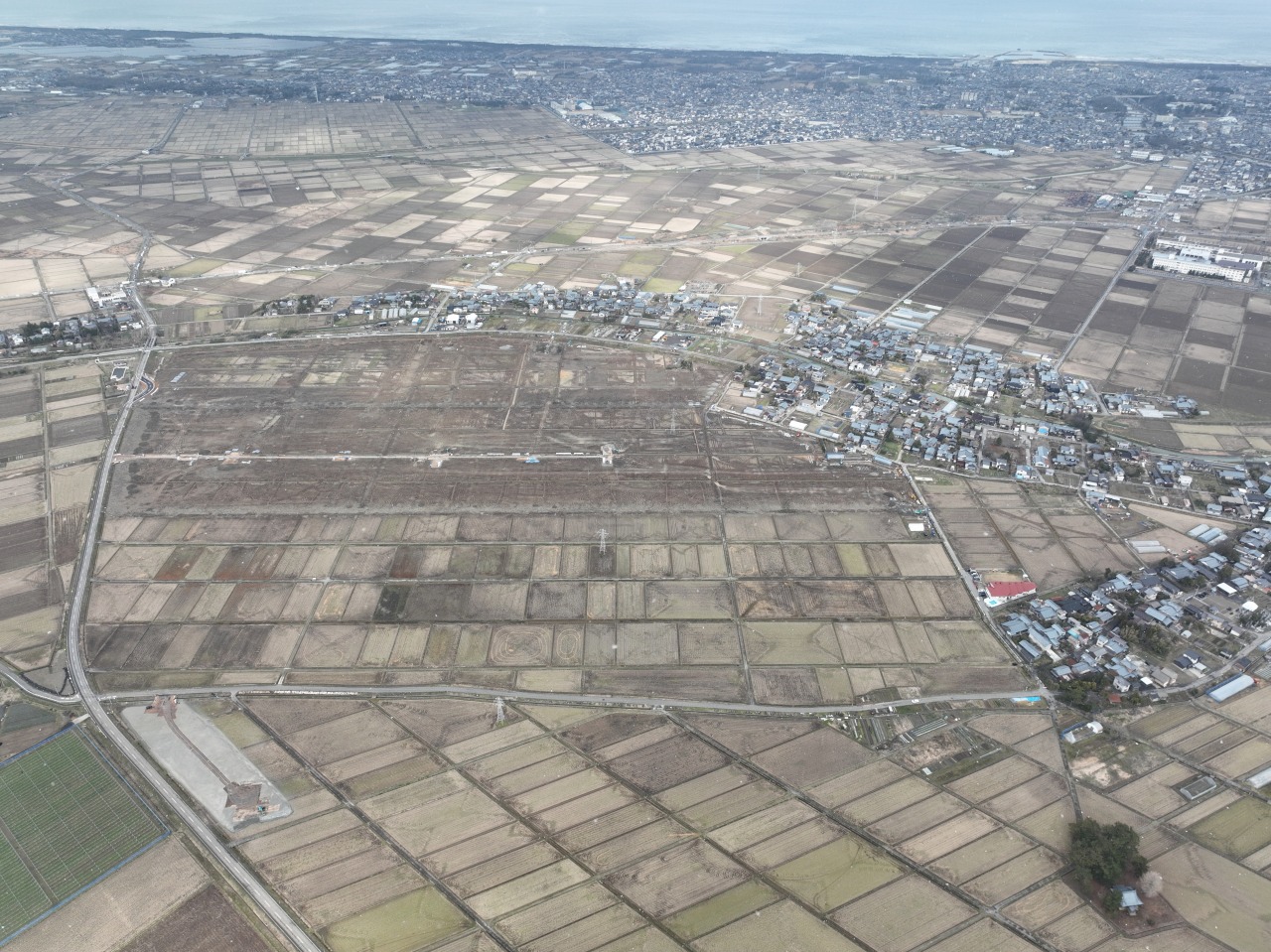

2025年3月 着手前

着手前の現場状況です。
順次作業を行わせていただきます。
今後とも当工事をよろしくお願い致します。
